Субподрядчик сорвал срок: может ли генподрядчик взыскать с него штраф заказчика
Генподрядчик может взыскать с субподрядчика сумму санкций, которые сам понёс из-за его просрочки, — но не автоматически. Три реальных дела 2026 года показывают, что суд отдельно проверяет прямой долг и неустойку по договору субподряда и отдельно — попытку переложить именно санкции заказчика как убытки: для второго нужно доказать нарушение обязательства, причинную связь именно с этой санкцией и размер убытков, а вопрос вины оценивается уже по правилам статьи 401 Гражданского кодекса РФ.
Актуально на 5 октября 2026 года.

Почему заказчик спрашивает с генподрядчика, а не с субподрядчика
Если генподрядчик привлёк субподрядчика, это не снимает с него ответственность перед заказчиком. Согласно пункте 3 статьи 706 Гражданского кодекса РФ, генеральный подрядчик отвечает перед заказчиком за последствия неисполнения или ненадлежащего исполнения обязательств субподрядчиком. Заказчику не нужно разбираться, кто именно на площадке сорвал срок — для него есть один ответственный по контракту, и претензии идут именно генподрядчику.
Дальше у генподрядчика, который заплатил заказчику неустойку или штраф из-за субподрядчика, есть право попробовать взыскать эту сумму с него. Но в суде это уже отдельное требование, которое нужно доказывать с нуля — а не просто сослаться на то, что заказчик кого-то оштрафовал.
Дело №1: с субподрядчика взыскали почти всю сумму
ООО «Дорос» выступало подрядчиком по трём контрактам 2019 года на реконструкцию улицы и освещение в городе Муравленко (ЯНАО), а ООО «Строительная компания «Гранд» — субподрядчиком на этих же работах. Субподрядчик не устранил замечания и не завершил работы, из-за чего заказчик — муниципальное казённое учреждение — предъявил подрядчику семь отдельных исков: неустойки, штрафы, убытки за экспертизу и исправление дефектов. По всем семи делам 2020–2022 годов подрядчик проиграл и реально заплатил присуждённые суммы.
«Дорос» пошёл в регрессный иск к субподрядчику на 11,1 млн ₽. Арбитражный суд Пермского края проверил каждую сумму отдельно: договоры подряда и субподряда были «зеркальными» — одинаковый предмет, одинаковая ответственность за просрочку, — а причинная связь между нарушением субподрядчика и присуждёнными заказчику суммами уже установлена прежними судебными решениями. Суд исключил из суммы только судебные расходы по тем семи делам (они не связаны напрямую с действиями субподрядчика) и взыскал остальное — 10 937 747,27 ₽. 17 Арбитражный апелляционный суд 18.08.2026 оставил решение в силе: субподрядчик пытался переквалифицировать часть требований в неустойку и оспорить преюдицию прежних решений, суд оба довода отклонил.

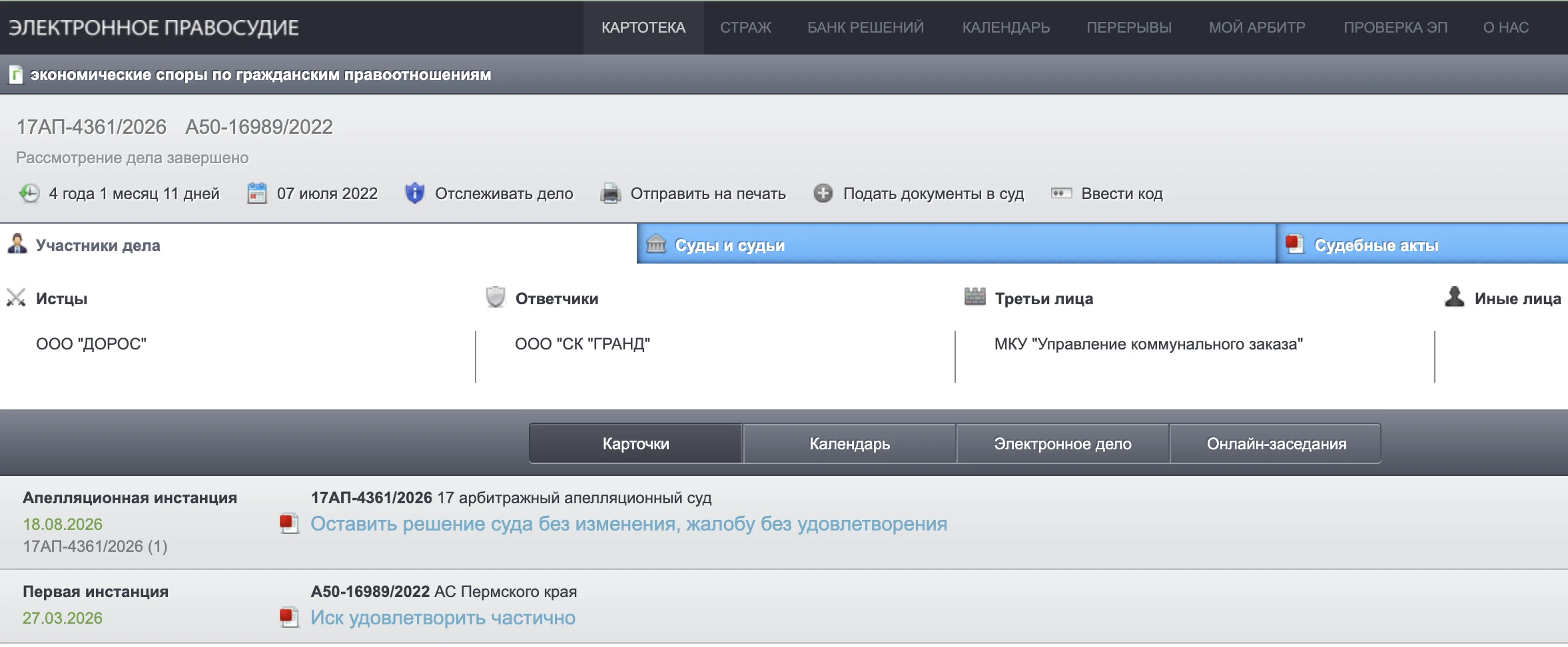

ООО «Дорос» (подрядчик) против ООО «Строительная компания «Гранд» (субподрядчик)
Иск удовлетворён частично — 10 937 747,27 ₽, решение 27.03.2026, апелляция 18.08.2026 — оставлена без изменения
Дело №2: встречный иск отбил всю сумму целиком
ООО «Верелак групп» по договору субподряда ремонтировало лифты в 16 многоквартирных домах Воронежской области для ООО «Элевейтинг» — подрядчика на том же объекте перед конечным заказчиком, Фондом капитального ремонта. По семи адресам субподрядчик сорвал срок (должен был закончить к 30.09.2023), и часть работ в итоге пришлось доделывать силами самого «Элевейтинга» и нового субподрядчика. Конечный заказчик удержал с генерального подрядчика объекта неустойку за просрочку, тот — с «Элевейтинга», и именно эту удержанную сумму, 4 505 619,35 ₽, «Элевейтинг» предъявил «Верелак групп» встречным иском.
Сам «Верелак групп» сначала попытался взыскать с «Элевейтинга» долг за выполненные работы и неустойку — 26,6 млн ₽ в сумме. Но строительная экспертиза показала: часть работ выполнена с нарушением качества, часть — не завершена, исполнительная документация не предоставлена. Арбитражный суд Московской области в основном иске отказал полностью, а встречный иск удовлетворил целиком: причинно-следственная связь между просрочкой субподрядчика и удержанной заказчиком суммой подтвердилась платёжными документами и прямым условием договора — пункт 7.8 обязывал субподрядчика возмещать убытки сверх неустойки, а пункт 7.16 отдельно обязывал компенсировать санкции, предъявленные заказчику или генподрядчику по цепочке, если они вызваны нарушением субподрядчика. 10 Арбитражный апелляционный суд 07.08.2026 согласился: неустойка по договору субподряда не исключает отдельного взыскания доказанных убытков, если это прямо прописано в договоре.

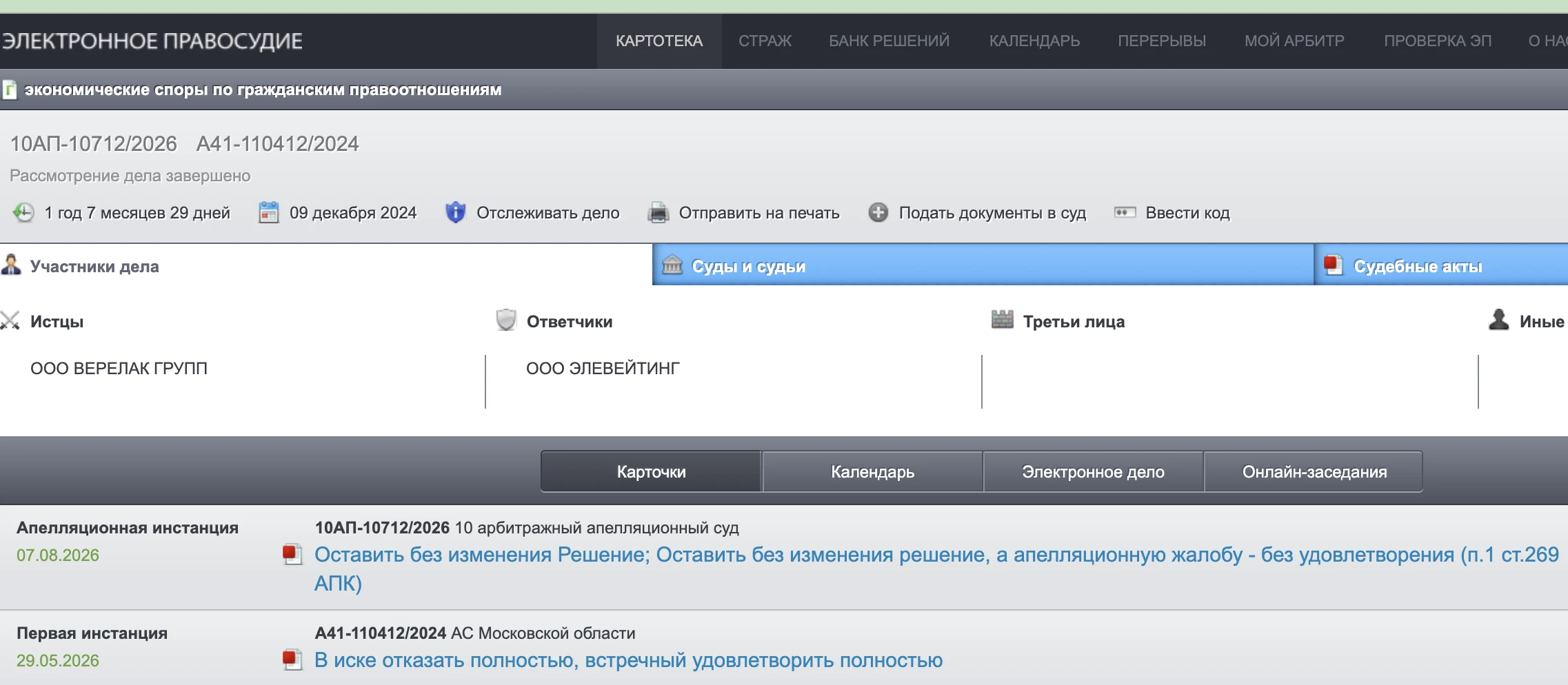

ООО «Верелак групп» (субподрядчик) против ООО «Элевейтинг» (подрядчик)
В основном иске отказано, встречный иск удовлетворён — 4 505 619,35 ₽, решение 29.05.2026, апелляция 07.08.2026 — оставлена без изменения
Дело №3: долг взыскали, а штраф застройщика — нет
АО ХК «ГВСУ «Центр» строило жилой дом по программе реновации в Москве и для части работ привлекло ООО «Велес-строй». После того как подрядчик не уложился в срок ввода объекта (30.04.2024), генподрядчик расторг договор и предъявил иск почти на 698 млн ₽ — аванс, который, по его мнению, подрядчик не отработал, неустойку за просрочку, долги за электроэнергию и материалы, а также 1,68 млн ₽ убытков — сумму пени и административного штрафа, которые застройщик, Московский Фонд реновации, наложил на самого генподрядчика.
Суд разделил требования по разным правилам. В возврате аванса как неосновательного обогащения отказал: подрядчик подтвердил фактическое выполнение работ исполнительной документацией на 5989 страницах, а объект к этому моменту уже был введён в эксплуатацию с подтверждением приёмки от Мосгосстройнадзора. Неустойку взыскал — но частично, 40,3 млн ₽ из заявленных 98,2 млн: истец включил в расчёт этап работ, которого не было в самом договоре. Долг за материалы и электроэнергию взыскал полностью. А вот в убытках по санкциям застройщика отказал: по статье 15 Гражданского кодекса РФ и статье 393 Гражданского кодекса РФ, для взыскания убытков нужно доказать вину ответчика именно в этих потерях, а генподрядчик не подтвердил, что административный штраф и пени застройщика возникли из-за действий конкретно этого подрядчика, а не по другим причинам.
Итог первой инстанции — 47,8 млн ₽ взысканных сумм из почти 698 млн заявленных, причём именно часть про штраф заказчика суд отклонил. Решение вынесено 06.03.2026, но дело не закончено: ответчик подал апелляционную жалобу, а на 17.08.2026 рассмотрение в 9 арбитражном апелляционном суде приостановлено — причина видна прямо в картотеке дела: банкротство ответчика.

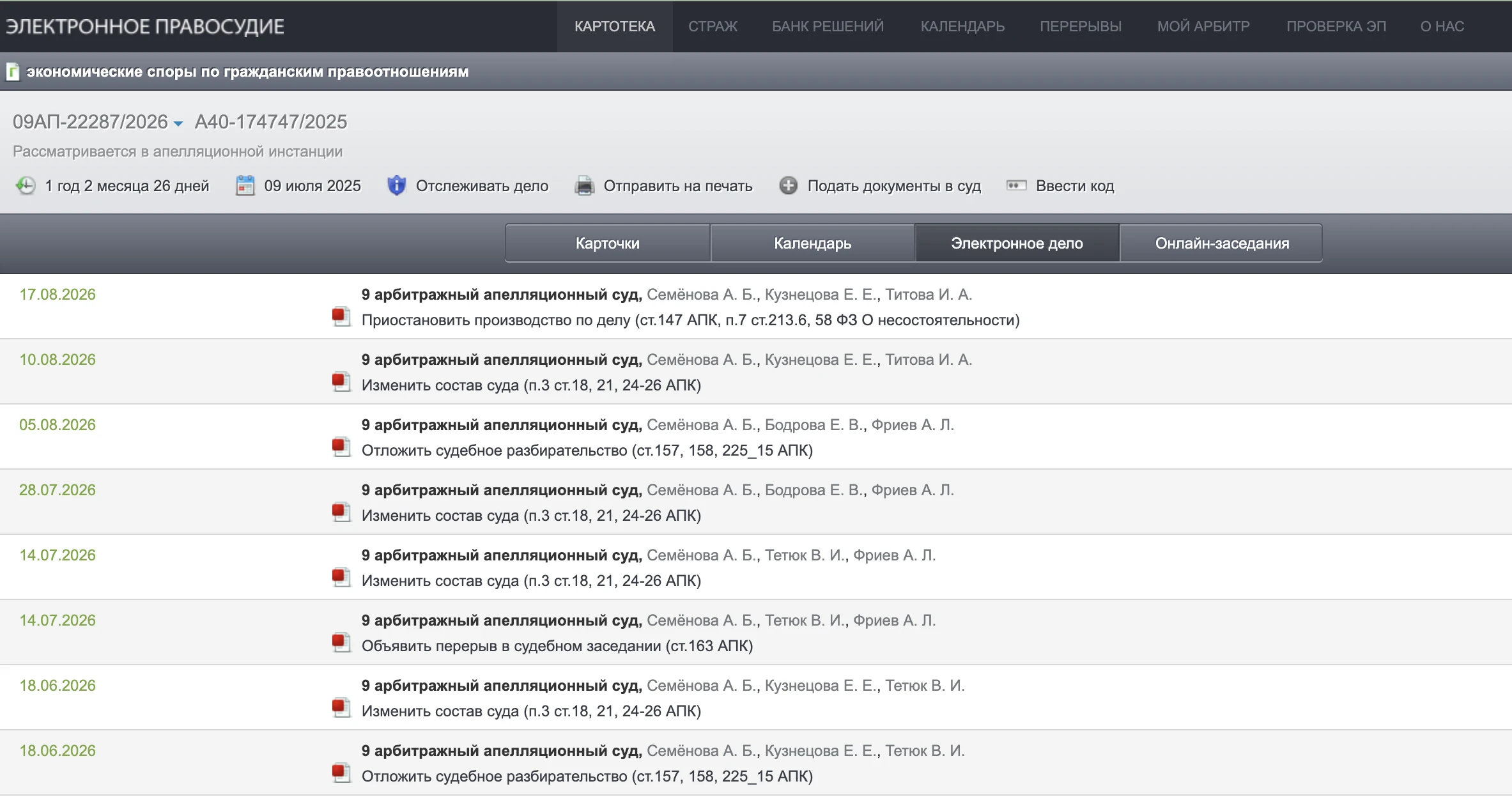

АО ХК «ГВСУ «Центр» (генподрядчик) против ООО «Велес-строй» (подрядчик)
Долг и часть неустойки взысканы, в убытках по санкциям застройщика — отказано, решение 06.03.2026, на 17.08.2026 производство по апелляции приостановлено из-за банкротства ответчика
Общее правило, которое показывают все три дела
Суды разделяют два требования, даже когда их заявляют вместе в одном иске. Первое — прямой долг и неустойка по договору субподряда за просрочку: если она подтверждена актами, перепиской и графиком работ, суд взыскивает её почти как обычное нарушение договора. Второе — попытка переложить на субподрядчика санкцию, которую наложил кто-то третий — заказчик или застройщик: здесь одной просрочки недостаточно, генподрядчику нужно доказать, что именно эта санкция возникла из-за именно этого нарушения, а не из-за задержки финансирования, изменений проекта, действий других подрядчиков или его собственных просчётов.
Дело №А40-174747/25 показывает это особенно наглядно: один и тот же истец в одном и том же деле выиграл неустойку за просрочку (первое требование) и проиграл в возмещении штрафа застройщика (второе требование) — потому что для второго не хватило доказанной причинной связи именно с этой конкретной санкцией.
Что прописать в договоре субподряда
Лучше закладывать механизм заранее, а не доказывать всё постфактум в суде.
- Точные промежуточные сроки, а не только итоговую дату — чем детальнее график, тем проще показать, на каком именно этапе возникла просрочка.
- Зеркальность с основным контрактом — если сроки субподряда рассчитаны с учётом обязательств генподрядчика перед заказчиком, стоит прямо это зафиксировать: именно такая конструкция сработала в деле «Дорос» против «СК «Гранд».
- Прямое условие о возмещении убытков сверх неустойки — без этой формулировки в договоре суд может отказать во взыскании убытков отдельно от неустойки, даже если оба факта доказаны.
- Отдельное указание, что в убытки входят санкции заказчика — условие вида «субподрядчик компенсирует убытки в размере примененных к генподрядчику санкций, если они вызваны его нарушением» (в деле «Верелак групп» против «Элевейтинга» это было прямо прописано в пункте 7.16 договора) прямо сыграло в пользу генподрядчика.
- Порядок уведомления о препятствиях — обязанность субподрядчика письменно сообщать о задержке материалов, непереданном фронте работ или другой причине, которая мешает уложиться в срок не по его вине.
Какие документы понадобятся в суде
Генподрядчику, который хочет взыскать с субподрядчика санкцию заказчика, нужен документальный след на каждом звене цепочки:
- договор с заказчиком, претензия заказчика, расчёт неустойки, судебный акт о взыскании (если заказчик уже обратился в суд) и платёжное поручение о реальной оплате;
- договор субподряда, график работ, акты, переписка о сроках и уведомления о нарушениях;
- документы, которые прямо связывают нарушение субподрядчика с конкретной суммой — например, акт о том, что определённый этап работ выполнен с опозданием именно на столько дней, на сколько рассчитана неустойка заказчика.
Субподрядчику для защиты пригодится обратный набор: доказательства того, что он вовремя сообщал о препятствиях — непереданном фронте работ, задержке материалов со стороны генподрядчика, изменениях проекта. В деле «Верелак групп» против «Элевейтинга» суд отметил, что акты о сдаче работ субподрядчик подписал в одностороннем порядке, без фотофиксации и исполнительной документации — этого оказалось недостаточно, чтобы опровергнуть доводы генподрядчика.
Кого касается этот разбор
В первую очередь — генподрядчиков, которые уже заплатили заказчику неустойку или штраф из-за субподрядчика и рассматривают регрессный иск: прежде чем подавать его, стоит честно оценить, есть ли документы, доказывающие причинную связь именно с конкретной санкцией, а не только факт общей просрочки. Касается это и субподрядчиков — особенно тех, кому выставили похожее требование: предмет спора в таком деле шире, чем просто «опоздал или нет», и часть из трёх разобранных дел закончилась не в пользу генподрядчика именно из-за недоказанности, а не из-за того, что просрочки не было вообще.
Частые вопросы
- Может ли генподрядчик просто выставить субподрядчику счёт на сумму штрафа заказчика?
- Нет. Генподрядчик должен доказать в суде, что просрочку допустил именно субподрядчик, что этот конкретный штраф возник из-за неё и что генподрядчик реально его заплатил. Без этой доказанной цепочки требование суд не удовлетворит, даже если субподрядчик действительно опоздал.
- Отличается ли неустойка по договору субподряда от убытков в виде штрафа заказчика?
- Да, это два разных требования. Неустойку за просрочку можно взыскать, если она прописана в договоре субподряда и просрочка доказана. Убытки в виде штрафа, который заказчик наложил на генподрядчика, — отдельное требование, для него дополнительно нужна доказанная причинная связь именно с этой санкцией. Суд может взыскать оба требования одновременно, если договор прямо предусматривает возмещение убытков сверх неустойки.
- Можно ли переложить на субподрядчика административный штраф, а не только неустойку заказчика?
- Можно, но доказать это сложнее. В деле №А40-174747/25 суд отказал генподрядчику именно в этой части: генподрядчик не подтвердил, что административный штраф и пени заказчика возникли по вине конкретного подрядчика, а не по другим причинам. Административный штраф и гражданская неустойка — разные правовые конструкции, и в таком споре генподрядчику нужно отдельно обосновать, почему административный штраф относится к последствиям нарушения именно этого субподрядчика и почему соответствующую сумму можно взыскать с него как убытки.
- Что делать, если субподрядчик не согласен с суммой убытков, которую требует генподрядчик?
- Субподрядчик вправе оспаривать и факт нарушения, и размер убытков, и причинную связь — это обычный предмет доказывания в таком споре. В деле №А41-110412/2024 суд, наоборот, отказал в иске самому субподрядчику именно потому, что тот не подтвердил документами объём и качество выполненных работ, а генподрядчик доказал обратное экспертизой и перепиской.
- Входит ли неустойка, которую субподрядчик уже заплатил по своему договору, в счёт убытков генподрядчика?
- Нет, это разные суммы по разным основаниям. В деле №А41-110412/2024 суд прямо указал: начисление неустойки по договору субподряда не исключает взыскания отдельно доказанных убытков, если договор предусматривает их возмещение сверх неустойки. Нужно проверять формулировку конкретного договора.
- Почему решение по делу №А40-174747/25 ещё не считается финальным?
- Решение первой инстанции вынесено 06.03.2026, но ответчик подал апелляционную жалобу, и на 17.08.2026 дело находилось в производстве 9 арбитражного апелляционного суда. Более того, рассмотрение жалобы приостановлено в связи с банкротством ответчика (пункт 7 статьи 213.6 закона о несостоятельности) — это видно прямо на карточке дела в картотеке арбитражных дел.
Материал подготовлен по текстам судебных актов и карточкам дел в картотеке арбитражных дел: №А50-16989/2022 (решение и постановление апелляции), №А41-110412/2024 (решение и постановление апелляции), №А40-174747/25-113-1347 (решение первой инстанции; на дату публикации дело находится в апелляции, производство приостановлено). Обновлено 05.10.2026.
